BIM技术如何应用?看这个优秀项目示例!
近年来,BIM技术备受大众青睐,运用BIM技术可以支援并改善许多建筑设计和施工过程业务实务流程,解决施工过程中更高复杂度的问题,对业主、设计单位、施工方都有不可替代的好处。今天,小编为大家带来天津市建设工程优秀BIM技术应用II类成果——腾讯天津高新云数据中心项目BIM技术应用。
工程概况

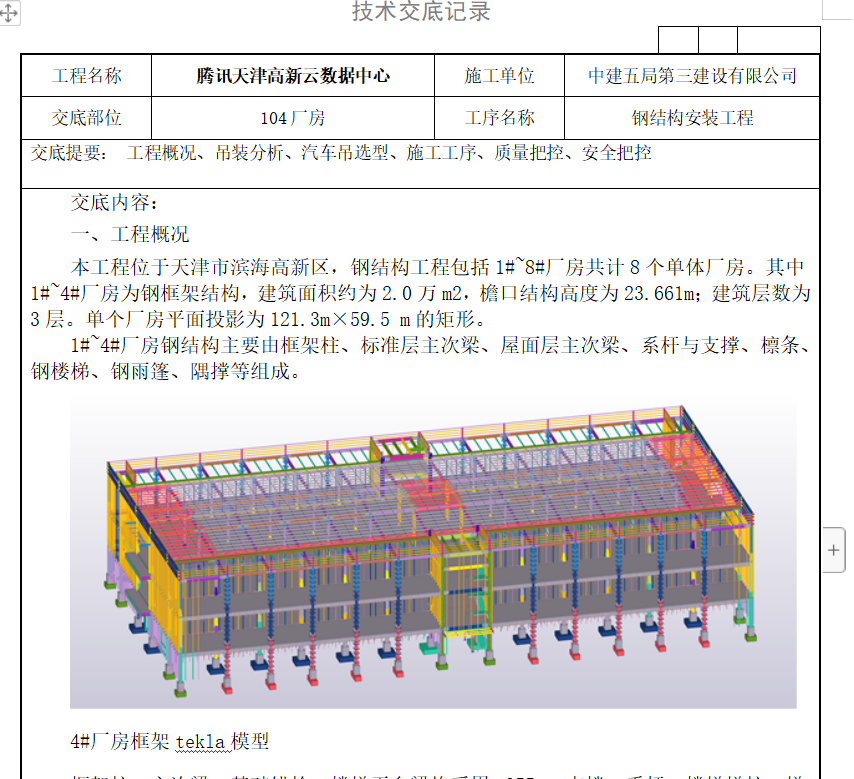

本工程位于天津市滨海高新区,北靠惠贤道,西接天环东路,南至神州大道,东临高新八路,总建筑面积约为14.48万㎡。钢结构工程包括1#~8#厂房共计8个单体厂房。其中1#~4#厂房结构形式为钢框架结构,单个厂房建筑总高度为23.66m,建筑面积约为2.0万㎡;5#~8#厂房结构形式为门式刚架,单个厂房建筑总高度为9.94m,建筑面积约为1.27万㎡。
工程重难点
第一,专业交叉多,钢结构工程与土建、机电、幕墙等专业工作交叉面多,碰撞较多,业主要求的安装精度高。

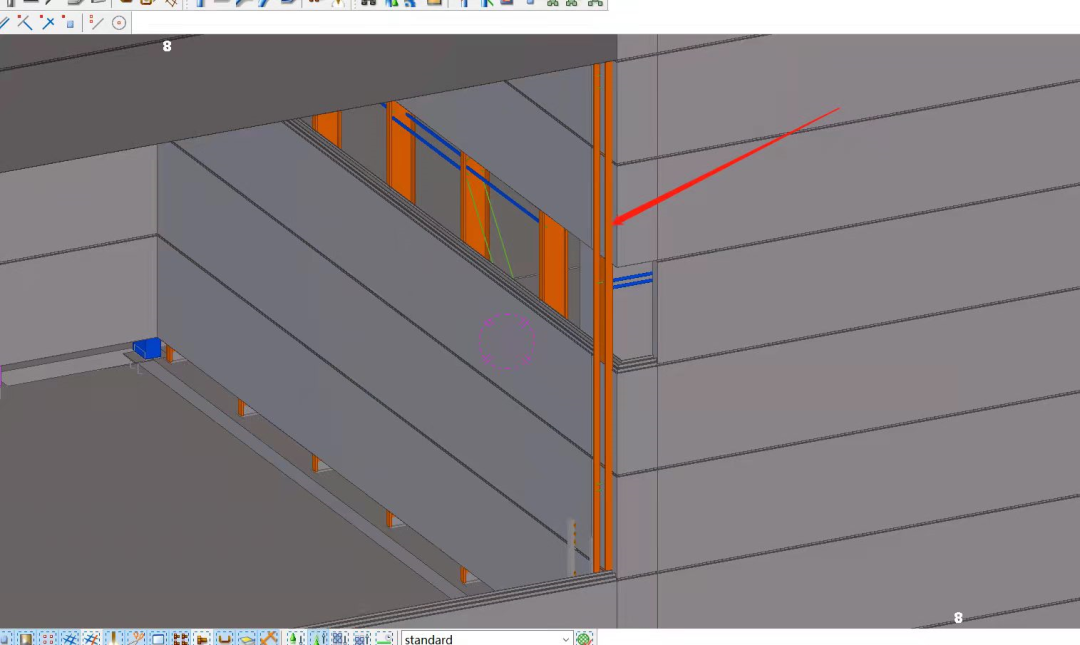

墙面檩条与墙面板相冲突
第二,工期紧,8个钢结构单体进行平行施工,倒排工期后,钢结构专业需要在85天内完成主体结构与围护结构施工。资源组织是难点。
设计施工阶段应用

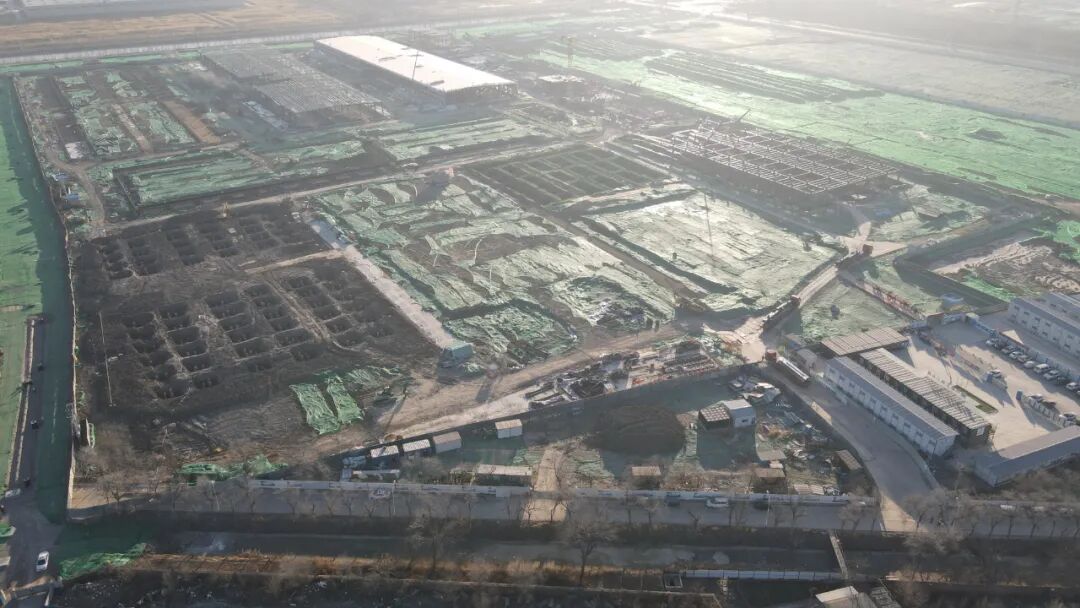

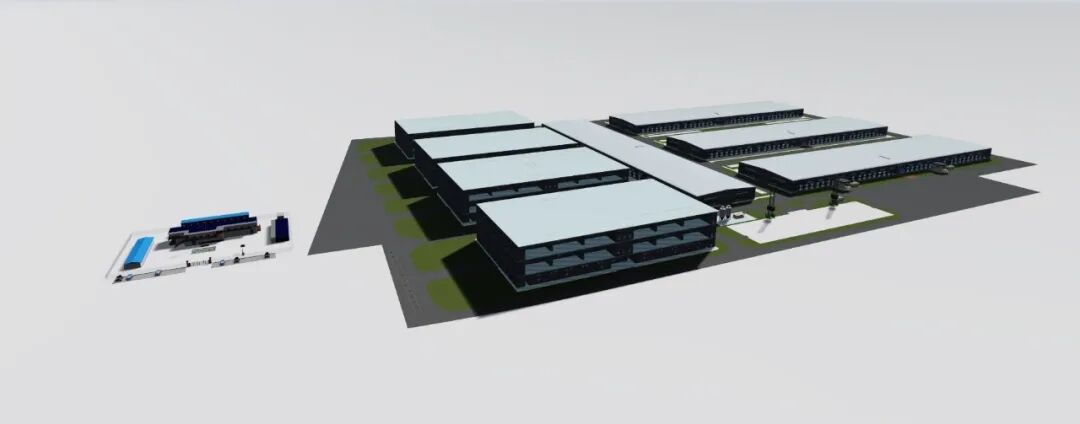

通过BIM对施工场布进行正向设计,通过提前模拟布置及对各种布置方案的技术经济指标计算,在满足项目部文明施工规定的基本要求,进一步优选出实现少占地、少二次搬运、少临时设施的最佳方案。

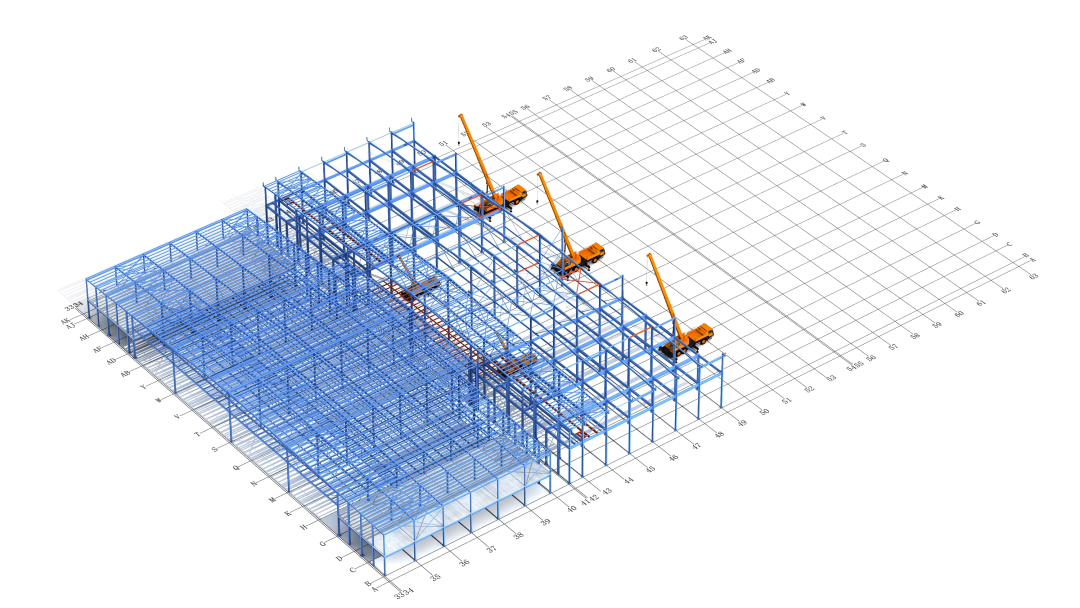

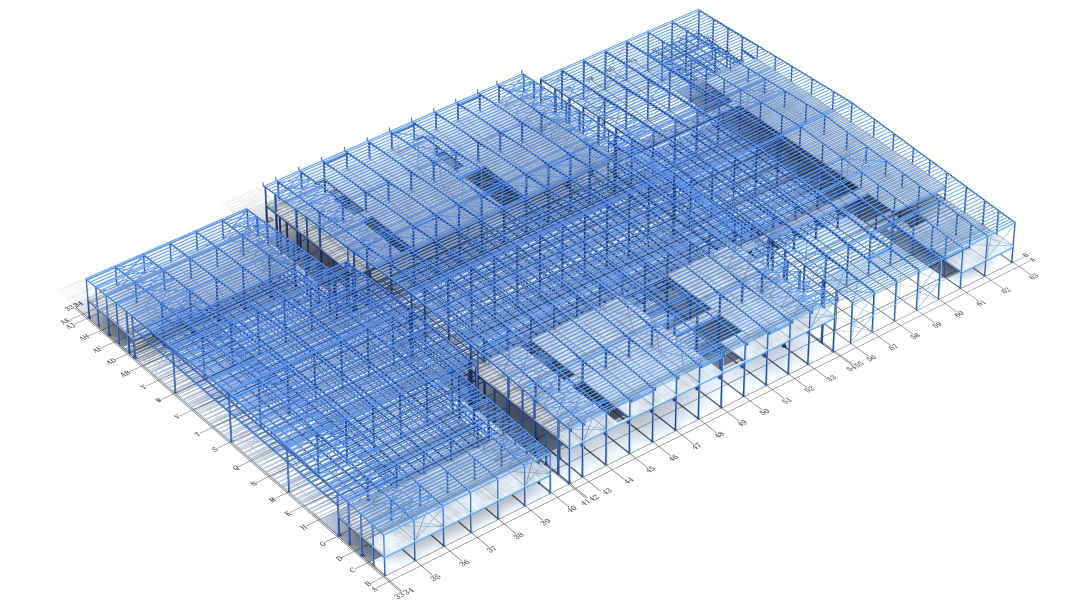

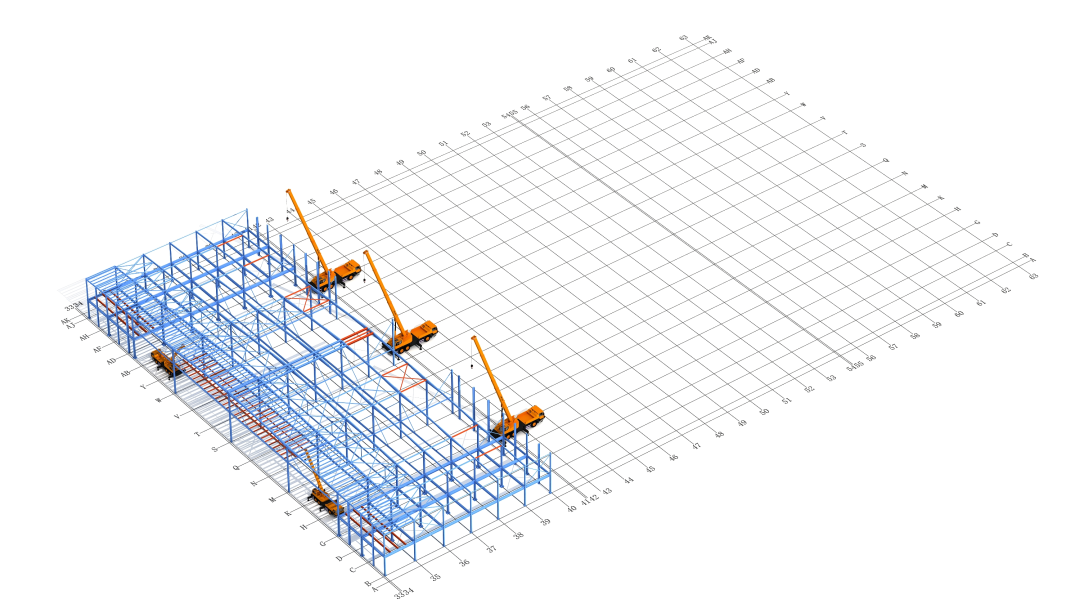

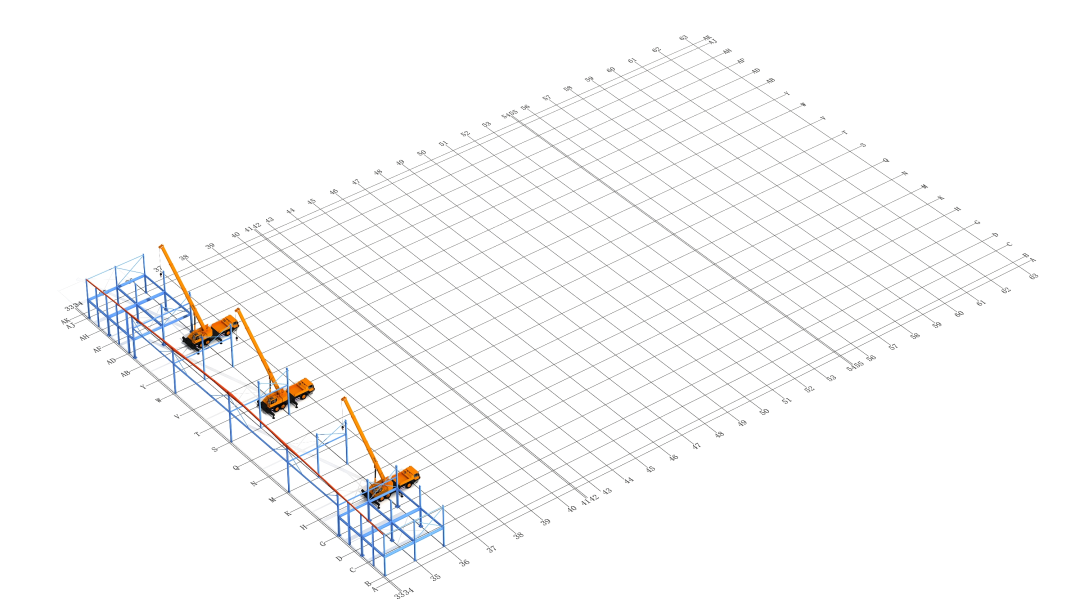

利用BIM技术可以仿真模拟现场施工组织、现场实施等阶段,施工模拟可以提前发现施工在资源组织、技术方案、安全措施等方面的问题,为指导项目管理层进一步优化施工组织,降低项目风险提供有效支撑。
大型数据中心相关专业接口较多,利用BIM技术,可以提前检查钢结构与其他专业的接口,避免与其他专业的冲突与碰撞。同时,对钢结构构件之间的安装顺序与可安装性也可以提前检查,及时修改有错漏碰情况的图纸,助力现场实现快速建造。

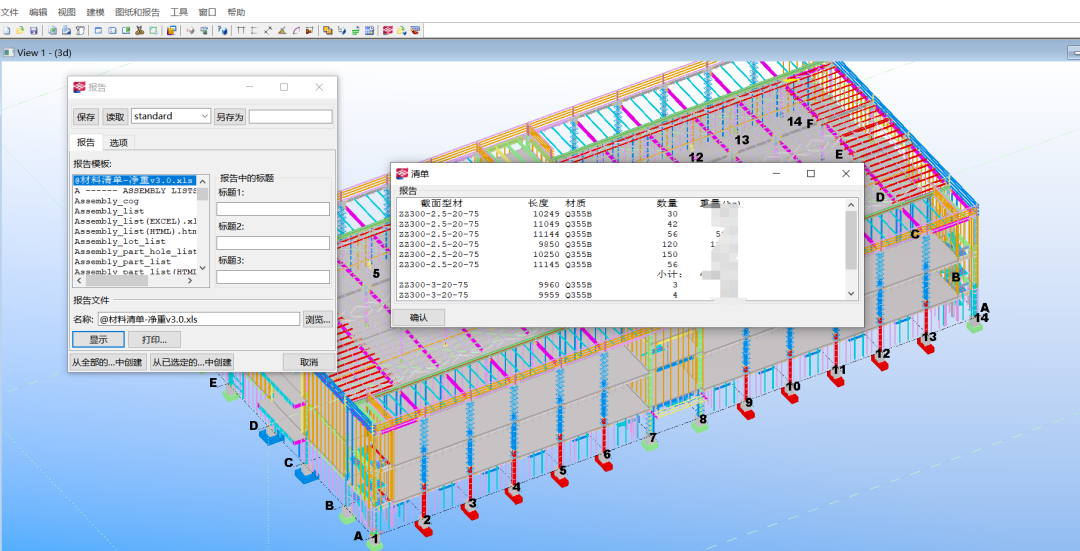

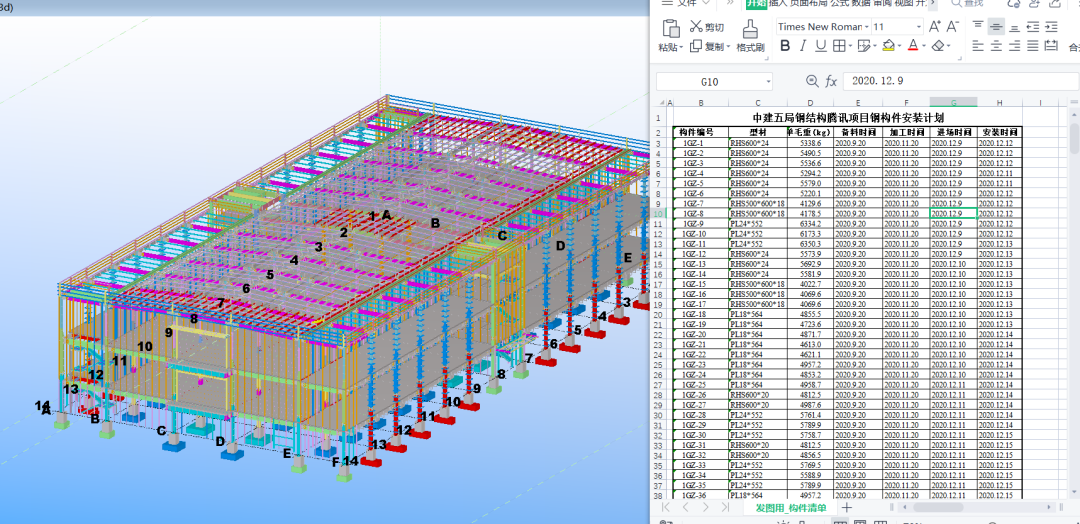

使用BIM技术来进行进度管理,可以有效的促进进度管理与资源组织的融合。根据项目现场的进度计划,将相关构件内的加工时间、进场时间、安装时间等信息添加进BIM模型中,可以及时感知监控现场进度,实现精细化进度管理。
BIM模型中既包含构件截面尺寸、材性等物料信息,又包括了安装要求、工艺流程等技术质量管理的过程信息,BIM模型中对两种信息的集成及“可视化”极大提升了项目管理人员对工程质量的掌控能力。
利用BIM软件可快速生成实际成本数据库,使项目管理人员统计、归集、汇总的工作量大大降低,另外,对成本数据进行时间、空间等多维度分析,增强项目管理人员成本管控能力。
应用成果总结
BIM技术在本项目中产生了以下成果:
一、通过优化场布设计节约临建成本 17%,节约临时用地面积20%。
二、通过模拟施工仿真技术发现后期风险17处。
三、图纸检查提前发现错漏碰撞36处。
四、节约工期25天,减少成本200万。
五、荣获天津市建设工程优秀BIM技术应用Ⅱ类成果。
